Pistes cyclables
Ça roule sur les pistes cyclables !
Le projet de 7,2 km de pistes cyclables sur les communes de Thouars, Louzy et Sainte-Verge, porté par la Communauté de Communes, avec le soutien de l’État, suit son cours. Plusieurs tronçons sont déjà ouverts à la circulation.
Ainsi, la piste cyclable en double sens longeant la route de Saumur (RD 938E) entre la rue de Villeneuve de Louzy, Sainte-Verge et le Bd du 8 mai de Thouars, est terminée et praticable pour les usagers. Il en est de même des boulevards du 8 mai, de la Libération et du Général de Gaulle où une coulée verte d’1,7 km agrémentée d’une trame paysagère (fossé permettant l’infiltration de l’eau pluviale) a par ailleurs été réalisée. D’ici la fin de l’année, la collectivité terminera la plantation des arbres fruitiers (cognassiers, pommiers, pruniers et néfliers), dont la récolte sera accessible à tous.
La piste de la rue de la Quintinie est ouverte et utilisée depuis cet été. Rue Frédéric Chopin, des places de stationnement ont été matérialisées pour les riverains et le « chaussidou » verra le jour l’an prochain.
Les aménagements cyclables sont terminés sur les rues Victor Leclerc et Victor Hugo et la végétalisation sera effectuée en décembre.
Il reste un dernier tronçon de 900 mètres (du passage à niveau au boulevard du 8 mai) dont le chantier est programmé entre février et l’été 2025, après l’intervention, en cours, des concessionnaires.
>Point sur le déroulement des travaux
SECTEUR 1- Avenue Emile Zola
Les travaux sont programmés de novembre 2023 à mai 2024
Ils se termineront, comme annoncé, courant mai 2024. D’ici mai, les plantations seront réalisées, l’éclairage public pour les pistes cyclables sera installé, le mobilier de sécurité et de confort pour les mobilités douces sera mis en place.
>Pendant les travaux, les deux sens de circulation sont maintenus ainsi que l’accès aux commerces et chez les riverains.
SECTEUR 2- bd du 8 Mai – de la Libération – du Général de Gaulle
Les travaux se déroulent conformément au planning. La circulation à double sens est en place depuis mi-janvier. La piste et le cheminement seront terminés courant mai 2024. D’ici là, une coulée verte de 1,7 km sera réalisée entre la rue Emile Zola et Gaston Chérau. Elle sera agrémentée d’une noue paysagère (fossé permettant l’infiltration de l’eau pluviale). Cet automne, la collectivité plantera des arbres fruitiers (cognassiers, pommiers, mirabelliers, pruniers et néfliers) dont la récolte sera accessible à tous.

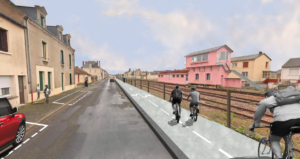

SECTEUR 3- rues de la Quintinie et Frédéric Chopin
Une piste à double sens sera créée rue de la Quintinie, entre la chaussée conservée et la voie ferrée. La rue Frédéric Chopin sera aménagée en un cheminement à voie centrale pour les cyclistes baptisé Chaucidou. Suite aux réunions d’information de septembre 2023, la Ville a répondu favorablement à la demande des riverains de matérialiser des stationnements longitudinaux autorisés ponctuellement sur 1,5 km.
Les travaux sont programmés d’avril à mai 2024
>Pendant les travaux, la circulation sera maintenue dans un sens, avec une circulation alternée sur un tronçon de la rue Frédéric Chopin
>L’accès aux commerces et chez les riverains sera maintenu.
SECTEUR 4 – av. E. Zola, av. V. Hugo et av. V. Leclerc
SECTEUR 4.1 – av. E. Zola, bd. P. et M. Curie et bd. de la République
Avenue Victor Leclerc entre le Bd de la République et la place Lavault Les travaux sont programmés de janvier à avril 2024. La rue est barrée selon l’avancement du chantier sauf l’accès piétons aux riverains et aux commerces. Le stationnement sera totalement interdit pendant cette période. Comme annoncé, les travaux ont commencé fin janvier et seront livrés fin avril. Le revêtement des trottoirs sera réalisé courant avril ou mai en fonction de l’avancement des travaux de finition des concessionnaires. La circulation sera rétablie début mai. La portion de rue sera ensuite mise en sens unique en allant vers la place Lavault.
Secteur 4.2. Avenue Victor Leclerc entre le bd de la République et le rond-point de la Vasque
Les travaux sont programmés de mai à juin 2024. Ils seront réalisés en sens unique vers le centre-ville, avec la mise en place d’une déviation.
Secteur 4.3. Rond-point de la Vasque
Les travaux auront lieu en juin et juillet 2024. Une opération de requalification (trottoirs, stationnement, giratoire) accompagnera la réalisation des deux pistes à sens unique.
Secteur 4.4. Avenues Victor Hugo et Emile Zola
Les travaux auront lieu de septembre 2024 à juillet 2025. Ils seront réalisés en sens unique avec la mise en place d’une déviation. Ces aménagements comprendront la requalification des espaces publics de façade à
façade, la création de trottoirs aux normes, la réalisation de stationnements longitudinaux, la réfection de l’éclairage public et la plantation d’arbres aux racines adaptées au développement urbain : érable de Freeman, chêne à feuilles d’olivier, magolia Kobus odorant, à la floraison printanière…
Travaux sur les réseaux
En préalable au chantier porté par la collectivité, des travaux sont réalisés par les concessionnaires jusqu’en avril 2025.
>réseau d’eau potable
>réseau gaz
>effacement des réseaux aériens d’électricité et de télécommunication
>assainissement
